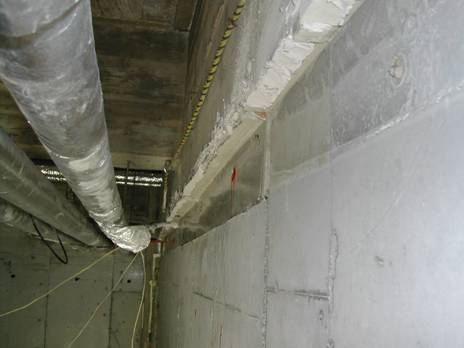

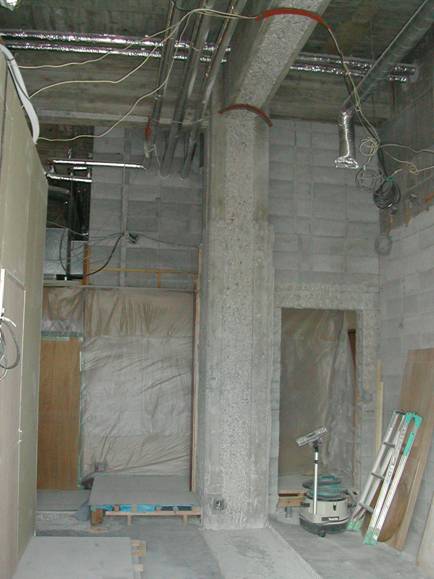

新学社京都本社ビル耐震補強工事 1階和室南北

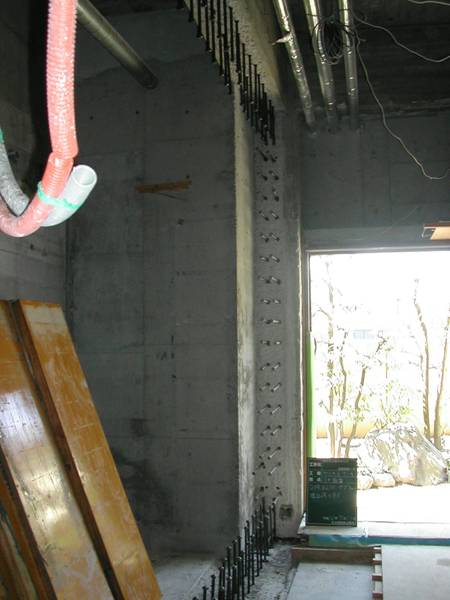

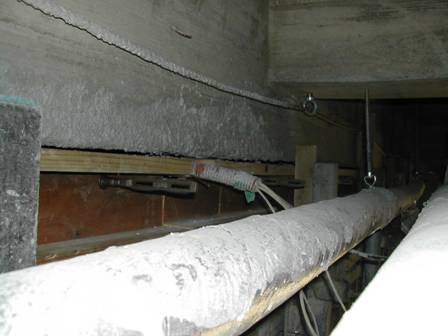

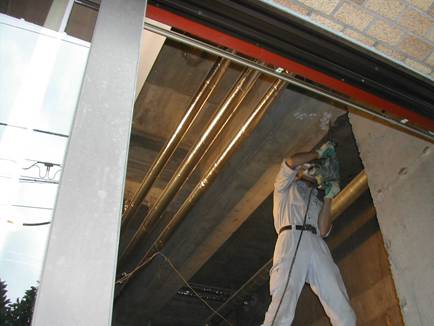

目荒らし作業
平成14年7月6日

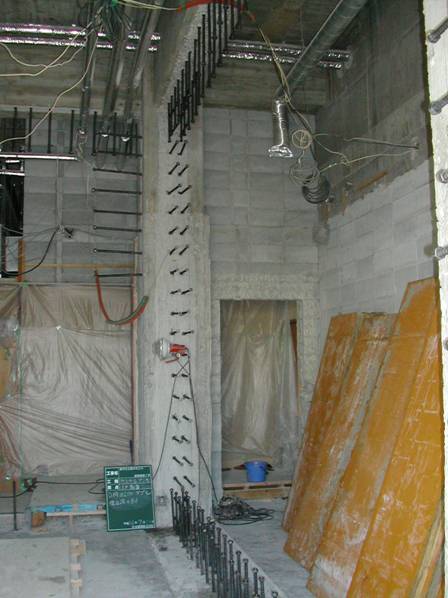

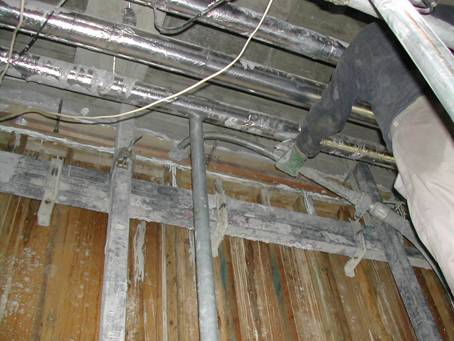

柱、梁の目荒らし
平成14年7月6日

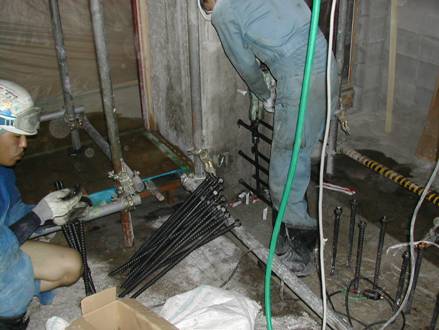

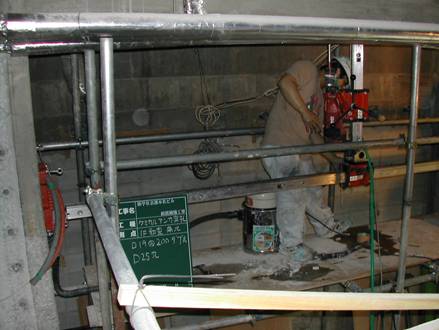

ケミカルアンカー穿孔
平成14年7月10日
アンカー打ち込み D19@200ダブル
平成14年7月10日
アンカー工事完了 D19@200ダブル

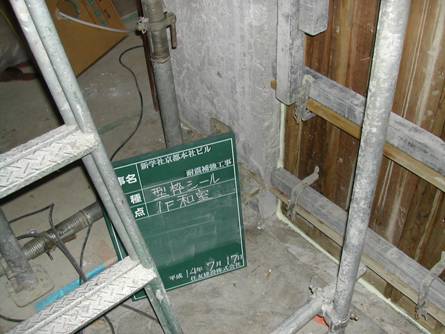

平成14年7月12日
配筋

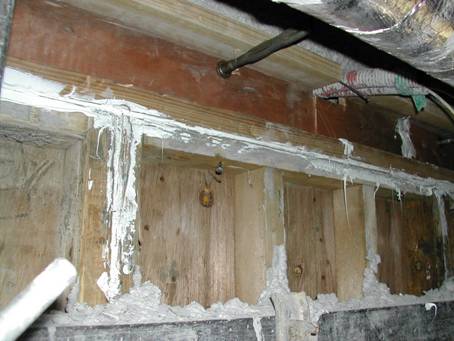

型枠のシール
コンクリート打設
平成14年7月19日
平成14年7月22日
無収縮モルタル用の上部型枠
無収縮モルタル用のシール 平成14年7月23日
平成14年7月24日

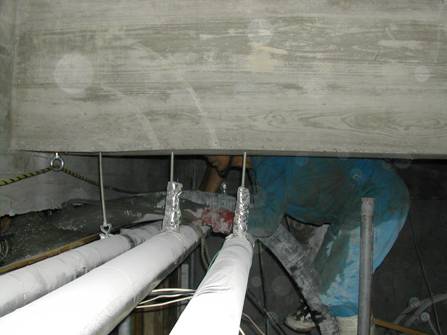

無収縮モルタルの充填
脱型
平成14年7月26日
無収縮モルタルの充填状況
無収縮モルタルの充填状況 平成14年7月27日

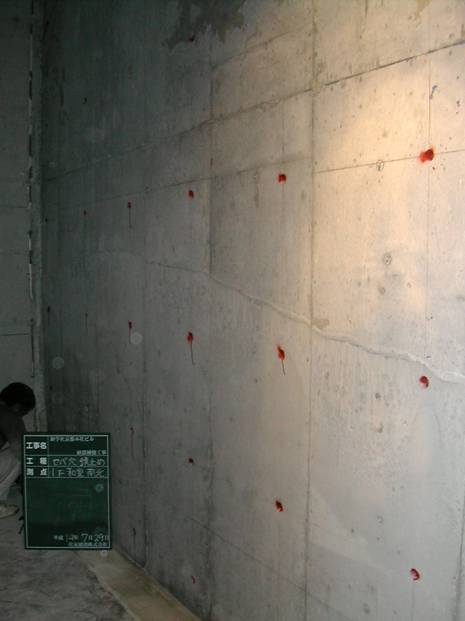

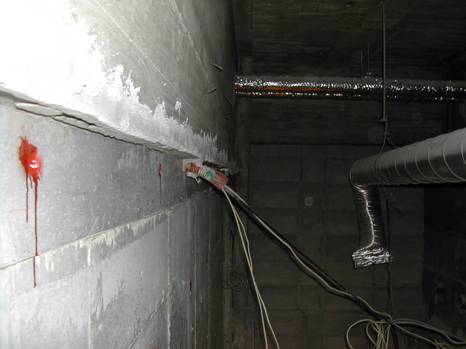

セパの錆び止め
平成14年7月29日
